Asunción avanza con obras en 22 frentes para recuperar sus calles y transformar la ciudad

La Municipalidad de Asunción impulsa una de las intervenciones viales más importantes de los últimos años, a través del Plan ASU 400 Cuadras, que busca recuperar la infraestructura urbana, mejorar la circulación y llevar soluciones concretas a distintos barrios de la capital.

Bajo la administración del intendente Luis Bello, la ciudad registra 22 frentes de obra activos, concluidos o próximos a iniciar, con trabajos de asfaltado, recapado, empedrado, hormigón hidráulico, fresado, regularización asfáltica y obras complementarias.

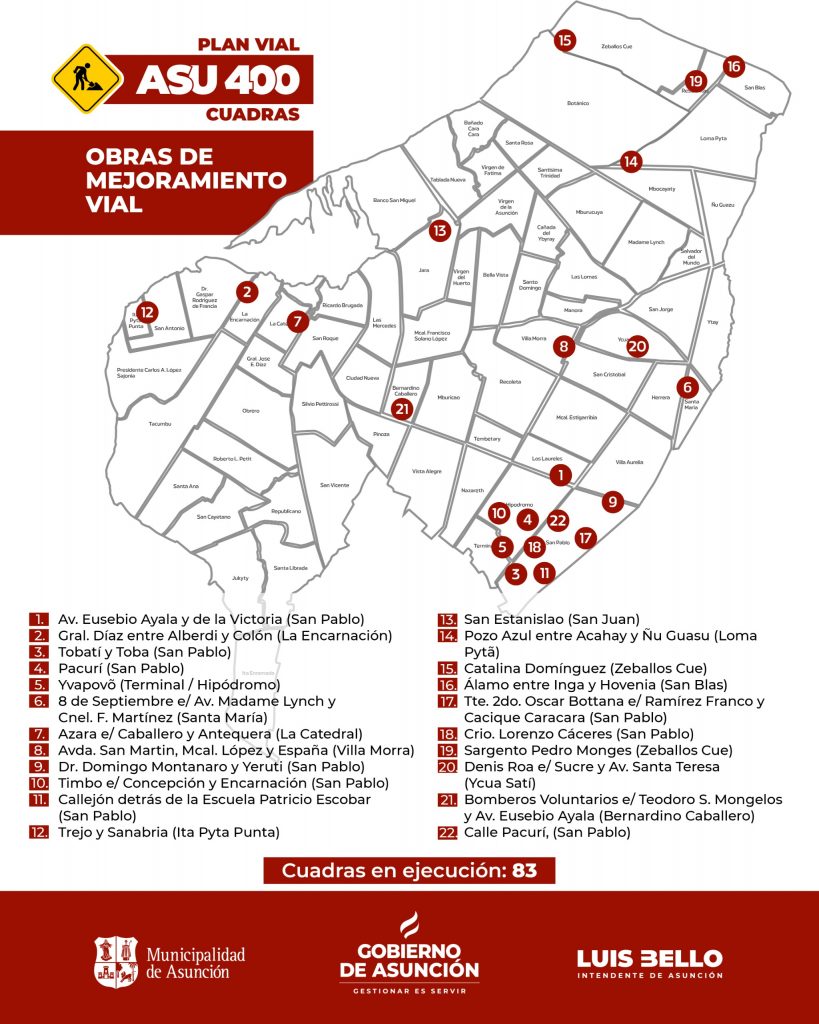

En conjunto, estas intervenciones abarcan 83 cuadras planificadas y forman parte de un proceso sostenido de recuperación de calles, avenidas y espacios de conexión para los vecinos.

A continuación, se detallan los frentes de obra incluidos en la planificación, con su ubicación, tipo de intervención, avance y estado actual.

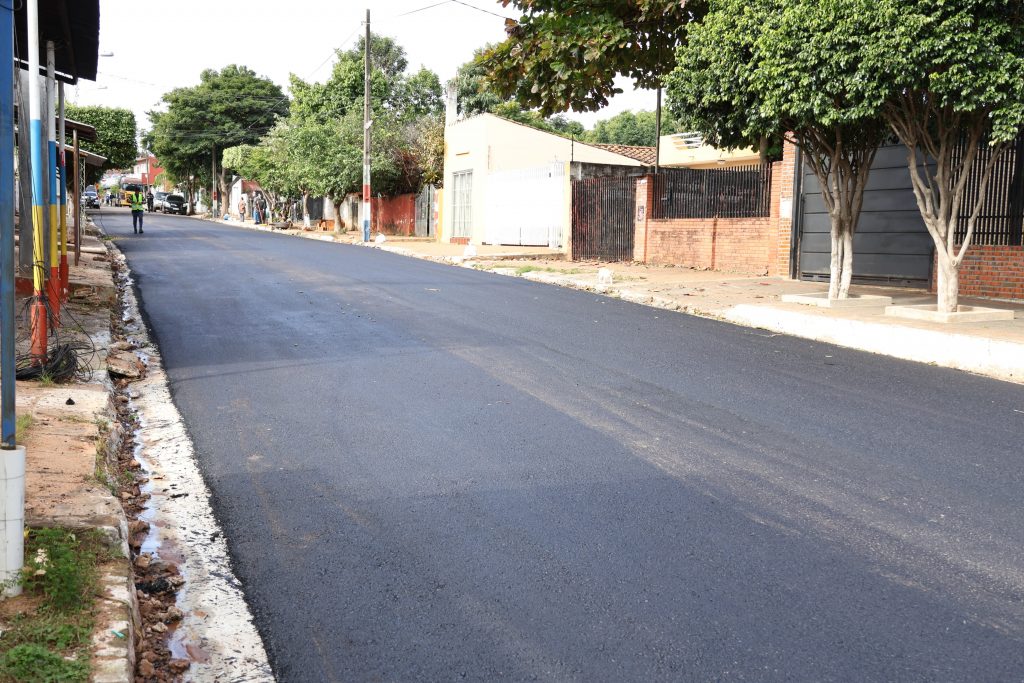

1. Calle Pozo Azul, entre Acahay y Ñu Guasu. Obra concluida.  La intervención alcanzó 1.350 m² en una cuadra, con 120 m² ejecutados durante la última semana de trabajo.

2. Calle Catalina Domínguez, barrio Zeballos Cue.  Obra concluida. Se ejecutaron 400 m² en 2 cuadras, en el sector ubicado al costado de la cancha Valois Rivarola.

3. Tte. 2do. Oscar Bottana.  Obra concluida.  Se ejecutaron 4.394 m² en 5 cuadras.  Queda pendiente la señalización horizontal.

4. Subcomisario Lorenzo Cáceres.  Obra concluida.  Se ejecutaron 3.988 m² en 4 cuadras.  Queda pendiente la señalización horizontal.

5. Sgto. Pedro Monges, Parte 1 y 2, Lote 2.  Obra concluida.  Se ejecutaron 2.134 m² en 2 cuadras.  Queda pendiente la señalización horizontal.

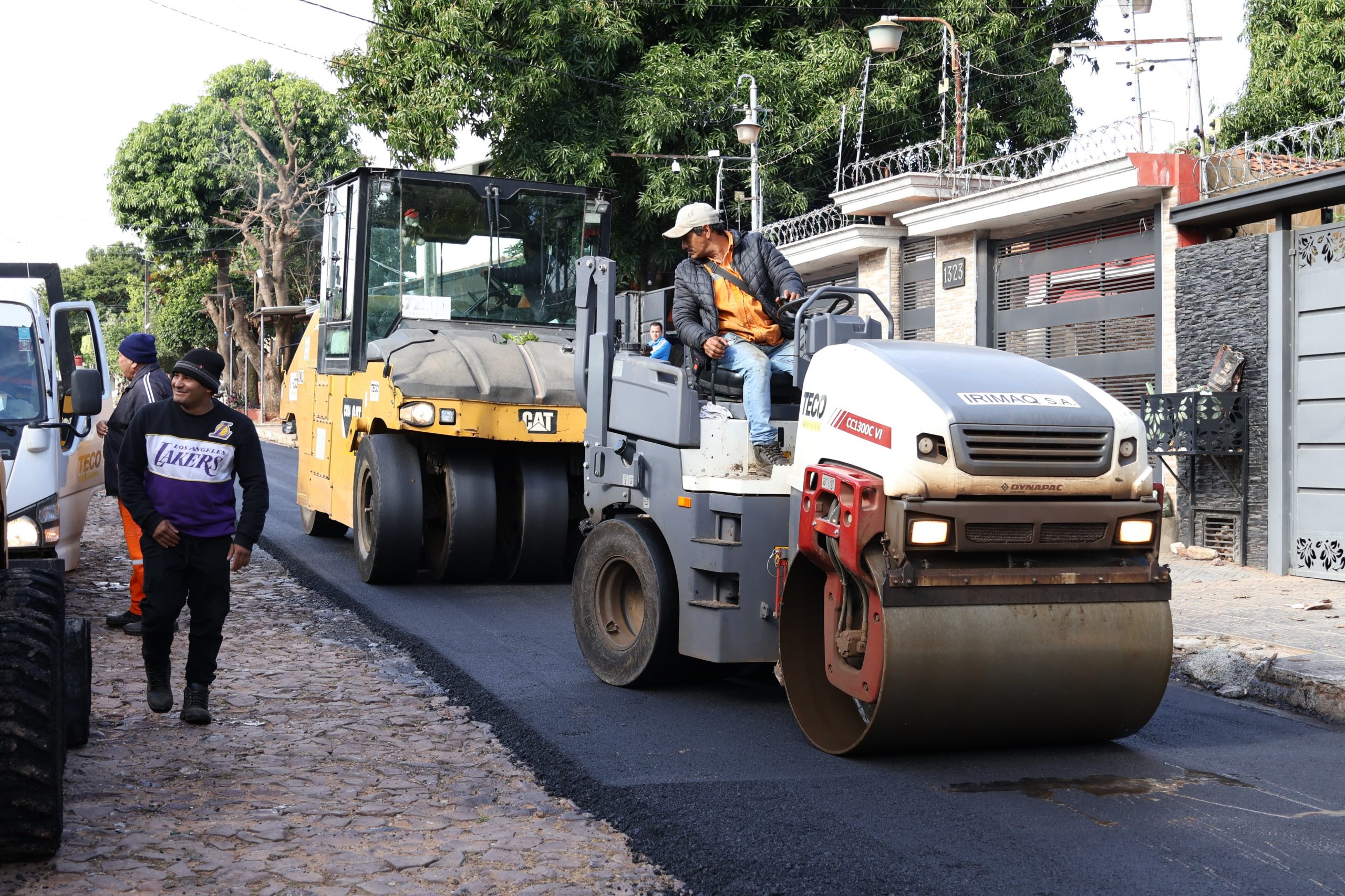

6. Denis Roa, desde Lilio hasta Santa Teresa.  La Dirección de Vialidad concluyó el recapado asfáltico con recursos propios.  La intervención alcanzó 6.750 m² en 7 cuadras.  Queda pendiente la señalización horizontal.

7. Bomberos Voluntarios, desde Eusebio Ayala hasta Teodoro S. Mongelós.  La Dirección de Vialidad ejecutó trabajos de regularización asfáltica sobre empedrado con recursos propios.  La obra alcanzó 1.800 m² en 2 cuadras.  Queda pendiente la señalización horizontal.

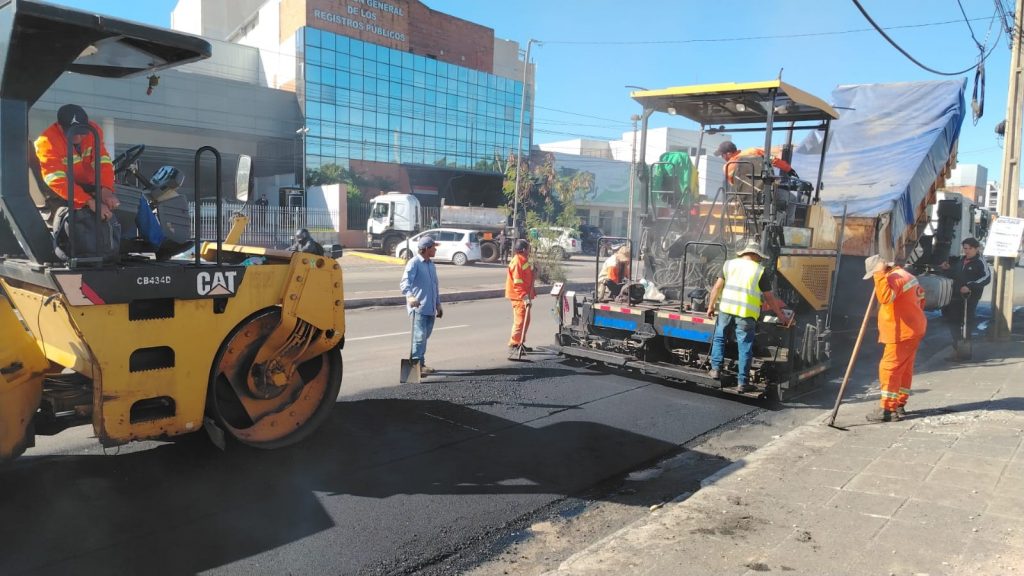

8. Av. Eusebio Ayala y R. I. 18 Pitiantuta / De la Victoria.  Se ejecutan trabajos de asfaltado a cargo de Constructora Feldmann.  El frente registra un avance físico del 12%, con una intervención prevista de 2.285 m², equivalentes a 4 cuadras.  En la zona ya fueron retiradas 160 toneladas de material fresado y, posteriormente, se ejecutó la carpeta asfáltica sobre la Av. Eusebio Ayala, dando continuidad a la intervención prevista en este sector.

9. Gral. Díaz / Azara, desde Colón hasta Tacuary.  La obra está a cargo de COVIPA S. A. (Construcciones y Viviendas Paraguayas Sociedad Anónima) y registra un avance físico del 15%.  La intervención abarca 1.824 m², equivalentes a 16 cuadras.  Ya se completaron los trabajos proyectados de remoción y reposición de pavimento de hormigón hidráulico.

10. Calle Toba, Lote 1.  El frente está a cargo de Itaipú Asfaltados y presenta un avance físico del 25%.  Se ejecutan badenes, cordones y cunetas, con una intervención de 260 m² en 4 cuadras.

11. Calle Tobatí, Lote 1.  La intervención está a cargo de Itaipú Asfaltados, con un avance físico del 5%.  Se realizan tareas preliminares y colocación de cordones en una cuadra, con pavimentación prevista próximamente.

12. Calle Yvapovô, Lote 1.  La obra está a cargo de Itaipú Asfaltados y registra un avance físico del 75%.  La intervención contempla 4.800 m² en 4 cuadras.  Se prevé avanzar con la pavimentación en coordinación con TECO.

13. Embajador Bernardino Cano, Lote 2.  Este frente, a cargo de Itaipú Asfaltados, se encuentra en revisión técnica.  Durante las verificaciones se detectó una red cloacal privada y conexiones irregulares, situación que requiere evaluación por los riesgos técnicos y legales identificados.

14. 8 de Setiembre y Ramón Cardozo.  La Dirección de Vialidad ejecuta trabajos de recapado asfáltico con recursos propios.  El frente registra un avance físico del 60%, con una intervención de 500 m² en una cuadra.

15. Avenidas San Martín, Mariscal López y España.  La Dirección de Vialidad desarrolla trabajos de fresado y recapado asfáltico con recursos propios.  El avance físico es del 70%, con 1.500 m² intervenidos en 9 cuadras.

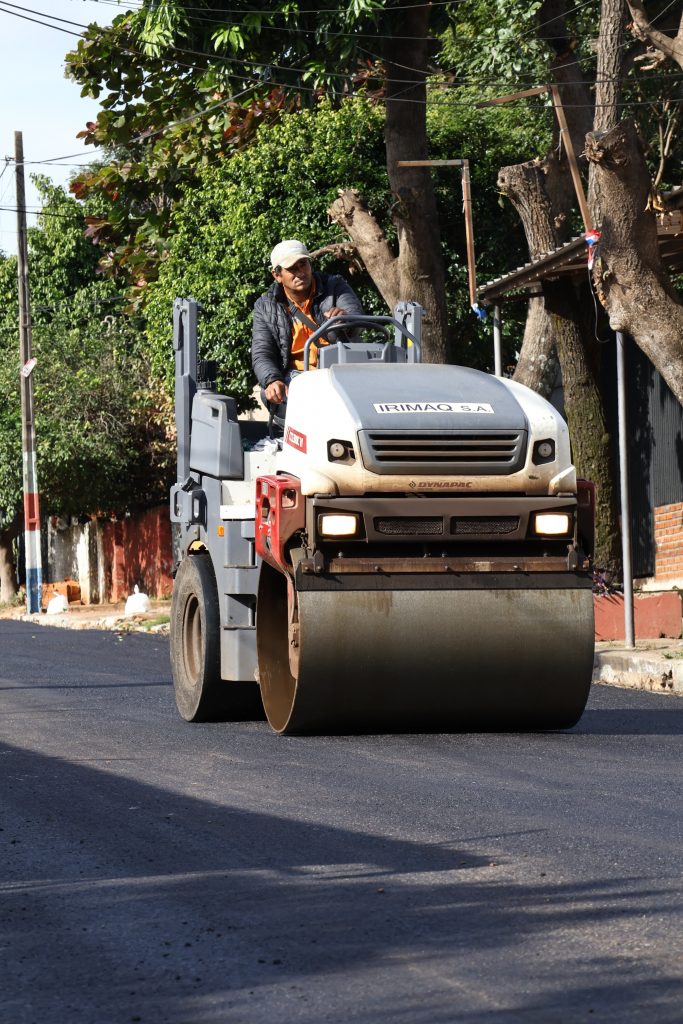

16. Calle Dr. Domingo Montanaro.  La obra está a cargo de Constructora Feldmann y corresponde a pavimento de hormigón hidráulico en una cuadra.   El frente se encuentra próximo a iniciar, con movimiento de suelo y preparación de base.

17. Calle Timbo.  La intervención está a cargo de Itinera y contempla pavimento de hormigón hidráulico en una cuadra.  El frente se encuentra próximo a iniciar.

18. Callejón detrás de la Escuela Patricio Escobar.  El frente está a cargo de Itinera y contempla trabajos de pavimento de hormigón hidráulico en una cuadra.  La intervención se encuentra próxima a iniciar, con definición del punto exacto de trabajo.

19. Trejo y Sanabria, entre Comandante Gamarra y Alférez Silva.  La obra está a cargo de COVIPA S. A. (Construcciones y Viviendas Paraguayas Sociedad Anónima) y contempla 2 cuadras.  Ya se iniciaron tareas de remoción y reposición de empedrado para cuneta, con 60 metros de cuneta de hormigón hidráulico ejecutados.

20. San Estanislao, desde 8 de Junio hasta Av. Costanera.  La intervención está a cargo de Itaipú Empedrados y registra un avance físico del 20%.  El frente comprende 8 cuadras.  Ya concluyó el cambio de cañerías de ESSAP y queda pendiente la limpieza del cauce de lagunas y la canalización de aguas acumuladas para continuar los trabajos.

21. Calle Álamo, entre Inga y Hovenia.  La obra está a cargo de la Constructora Ing. Morel Oses y se encuentra en ejecución.  Se realizaron 342 m² en la semana, con 522 m² acumulados en una cuadra, incluyendo 58 metros lineales ejecutados recientemente.

22. Calle Pacurí, Lote 1.  La intervención está a cargo de Itaipú Asfaltados y registra un avance físico del 70%.  Comprende 6 cuadras, con aproximadamente 470 metros lineales ejecutados durante junio.  Queda pendiente el pavimento rígido en sectores necesarios.  Además, ya fueron colocadas 2 lomadas y señalización.

Asunción planificada, con obras que avanzan y mejoran la calidad de vida de los vecinos

Cada frente de obra forma parte de una planificación estratégica más amplia, impulsada por la administración municipal que está trabajando de manera ordenada, con prioridades definidas y criterios técnicos para recuperar progresivamente la infraestructura vial de Asunción.

El objetivo es que las intervenciones lleguen a los barrios donde son necesarias, que los recursos se utilicen con responsabilidad y que cada obra contribuya a mejorar la conectividad de la ciudad.

Con el Plan ASU 400 Cuadras, el Gobierno de Asunción avanza en un proceso sostenido de transformación urbana, orientado a construir calles en mejores condiciones, más seguras y preparadas para el uso diario de vecinos, trabajadores, estudiantes, comerciantes y conductores.

Se trata de una hoja de ruta institucional que busca responder a las necesidades de todos los asuncenos, fortaleciendo una gestión enfocada en resultados y en la calidad de vida de la gente.
